「施工例」 vol.163 TS物流会社 新築工事 (愛知県春日井市)
 散水フリープランですが、自分の庭又は緑化工事箇所などにユーザー様自ら商品を設置、又はどのようなレイアウトで計画したらいいか分からない方を対象にご相談頂き、散水プランを提案するサービスになります。
(責任施工工事も行っております。工事に関しては運営会社が行っております。)
----------------------------------------------------------

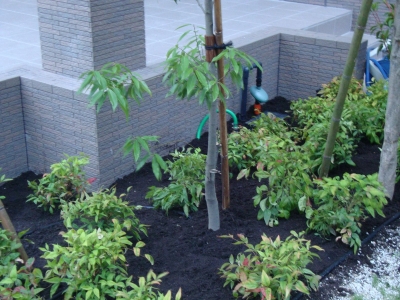

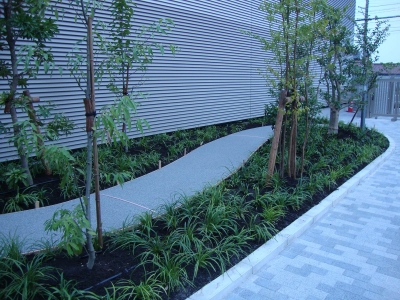

こちらは新築の物流センターの外溝を含む植栽帯の自動潅水の設置をしました。大企業の子会社になりますが、緑を大切にする会社は子会社も浸透していますので綺麗にしておかなければなりません。その為にも散水設備は欠かせません。
植栽帯が多い場所は点滴ドリップパイプ(ぽとぽとパイプ)が非常に使いやすくメンテナンスもあまりないので設置する側も扱いやすいです。

ここで使用した主な散水設備は、
◆点滴ドリップ(ぽとぽとパイプ 30cmピッチ      880m
らくちんタイマーRT‐9001 立ちあげ式        8基

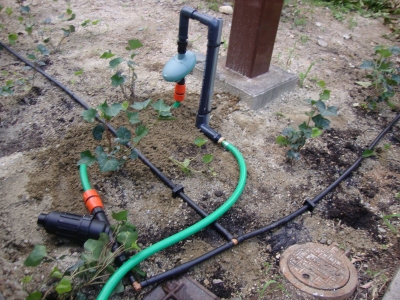

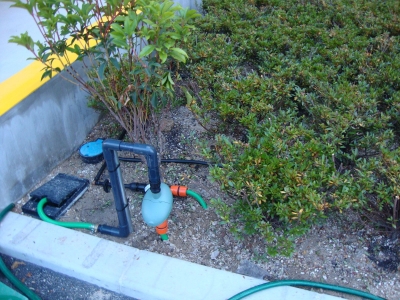

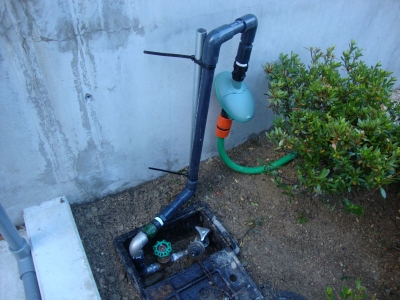

◆フィルター+減圧弁SET                 8ヶ
です。

-----------→→----irrigation  equipment------------------

新築工事で出来あがった建物は立派で大きいです。
工期がありますのでそれまでに施工するという事が一番重要です。

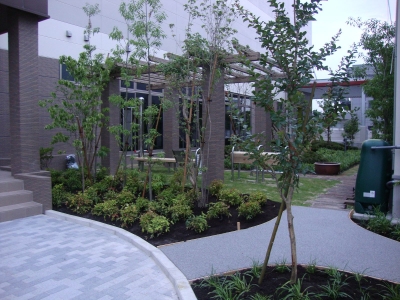

建物内部より見える庭は少し広くて大きいのですが、敷設パイプが見て汚らしくないようにきちんと並べて這わせます。

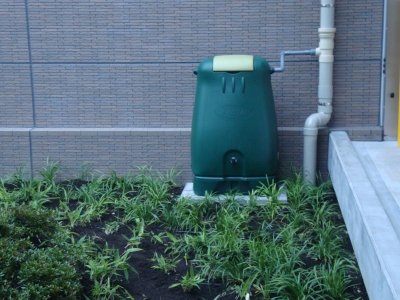

屋根から樋を使って水を貯めます。これはエコとして評価されます。

高木等を植栽したところは重点的に散水をしっかりやります。枯れては元も子もありませんので。。

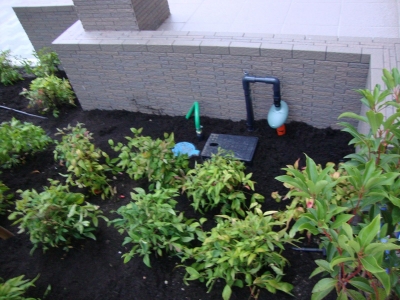

散水栓は埋設タイプがほとんどでタイマーを接続するときに占有してもいいかどうかは確認しなければなりません。

出来るだけタイマーが見栄え悪くない位置へ移動して設置しましょう。

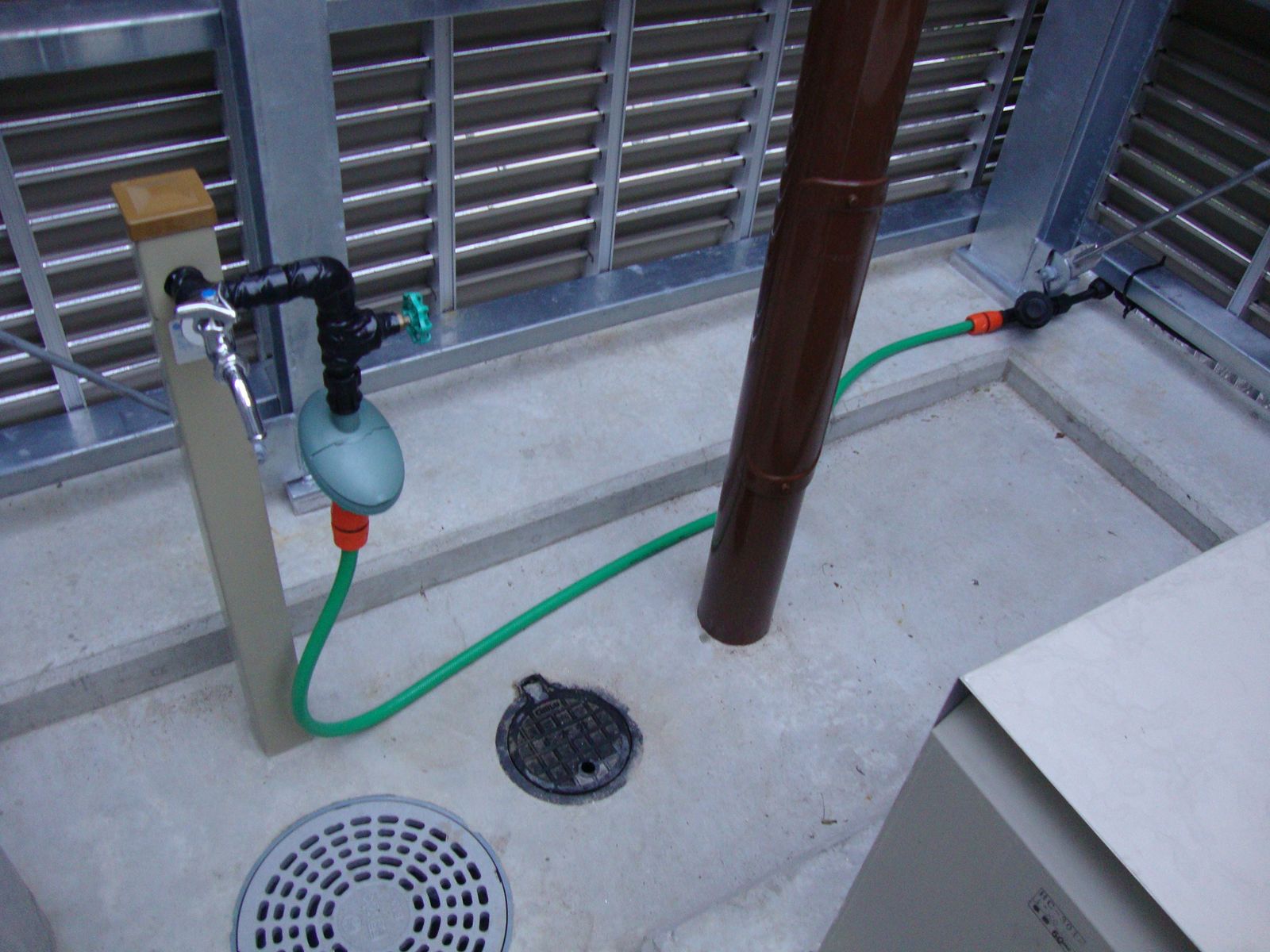

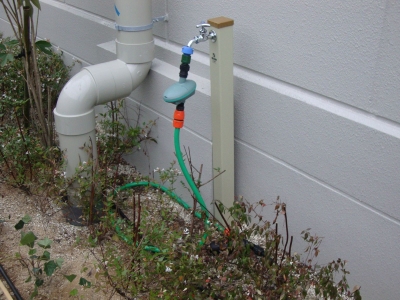

機械室の中に大体一つくらいは蛇口があります。しかし、それは中で何か検査や修理をする場合水道水が必要なので占有してはいけません。必ず分岐で取り出ししましょう。

建物裏の蛇口は占有していい場合とダメな場合があります。必ず確認してください。

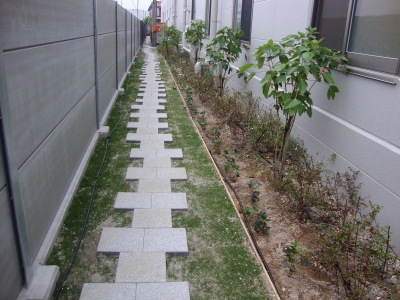

100m以上ある植栽帯は点滴ドリップパイプ(ぽとぽとパイプ)は一つの蛇口から伸ばせません。必ず別のところから取れるか確認しましょう。

広いエリアでタイマーの設置は目立たない所に据え付けるしか方法はありません。

コンクリートの隅などに散水栓があれば一番いいのですが。。

蛇口を使用するという事で占有が出来ない場合、埋設してあっても蛇口の下より取り出して接続しなければなりません。

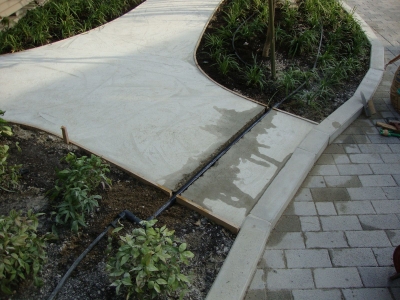

一番困るのは島が分かれてて水道がない場合です。隣りから持ってこなければいけないのですが、、こういう場合カッターでパイプの太さの溝を切ってそれからコンクリートで補修してしまうしかありません。本来ならこの散策道を作る前に下に渡り配管をいれなければなりません。

この物流センターは画像で見るとそんなに広く感じませんが、相当の広域で全ての仕事を終えるのにかなりの日数がかかりました。
弊社は丁寧に仕上げをするから時間かかると云われますが、むしろ手直しがないので時間がかからないという事も云われます。丁寧で手直しがない事が一番大切かと思われます。

  平成22年 7月
散水堂HP TOPページ へ戻ります。
JUGEMテーマ:日記・一般
| 施工例【29】工場 他 緑地・植栽帯 | 11:00 | - | - | pookmark |

CALENDAR

S M T W T F S
 123456
78910111213
14151617181920
21222324252627
28293031
<< October 2018 >>

SELECTED ENTRIES

CATEGORIES

ARCHIVES

MOBILE

qrcode

LINKS

PROFILE

SEARCH
